近日,鄂城鋼鐵能源環保部供電車間安全高效完成制氧變電站220kV二段母線檢修維護任務,以“深耕細作”的專業態度和“精益求精”的實干精神,為該公司提供堅實電力保障。
提前謀劃,為檢修贏取黃金窗口。
220kV母線是該公司電力系統的“主動脈”,其安全穩定運行直接關系到生產全局。面對停電窗口期短、作業任務重的雙重挑戰,供電車間提前與供電公司協商配合,精準制定倒閘操作計劃。
當日凌晨4時30分,天還未亮,供電操作班全員已就位,開始有條不紊地進行負荷轉移、設備停電等操作,確保220kV二段母線安全解列,為檢修工作“搶”出了關鍵時間。


現場檢修
精細作業,全方位保障設備健康。

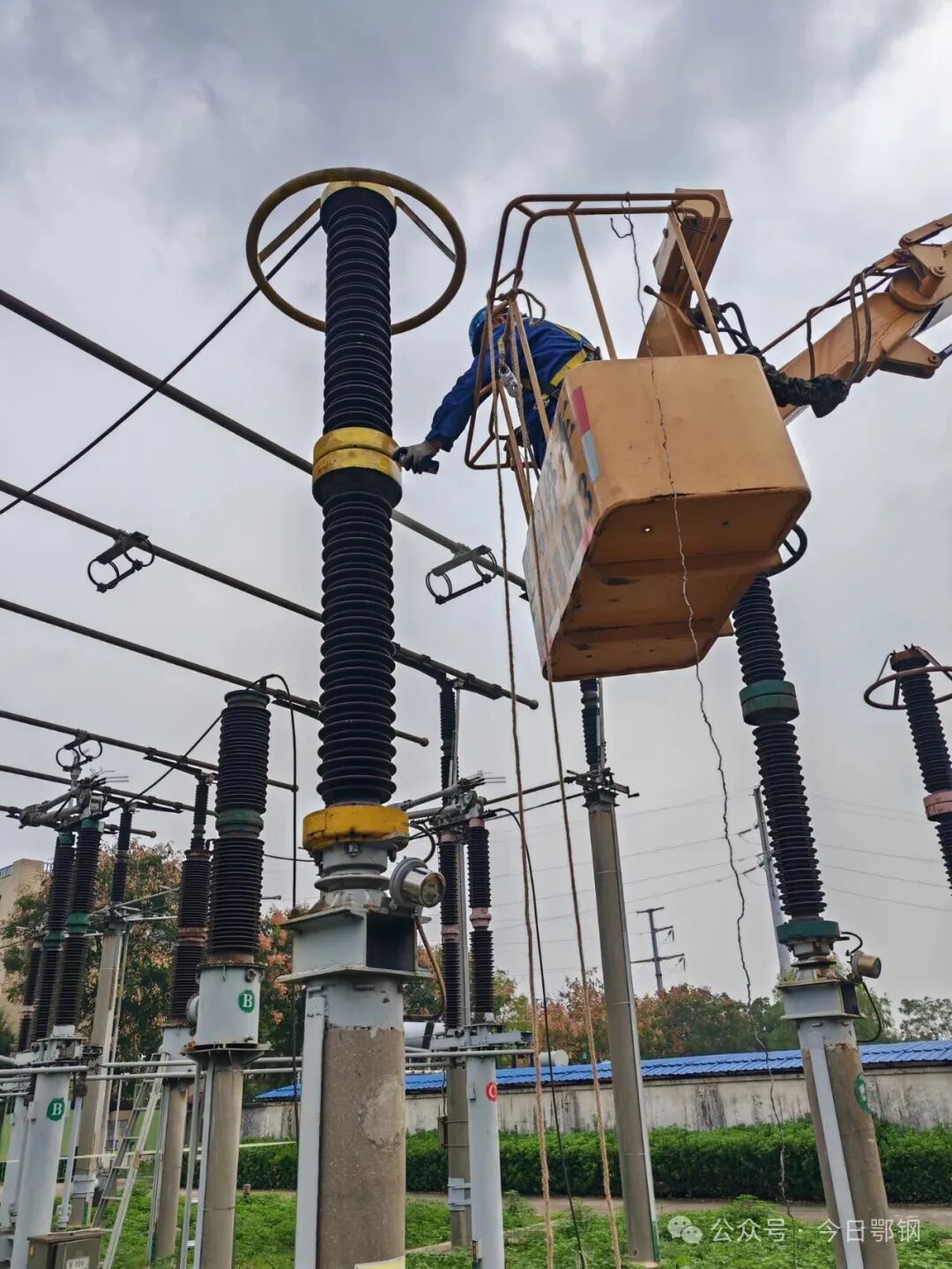

針對220kV戶外供電設備架構高、間距大的檢修難點,車間技術骨干啟用移動式升降平臺、工程車等專業設備,破解高空作業難題。

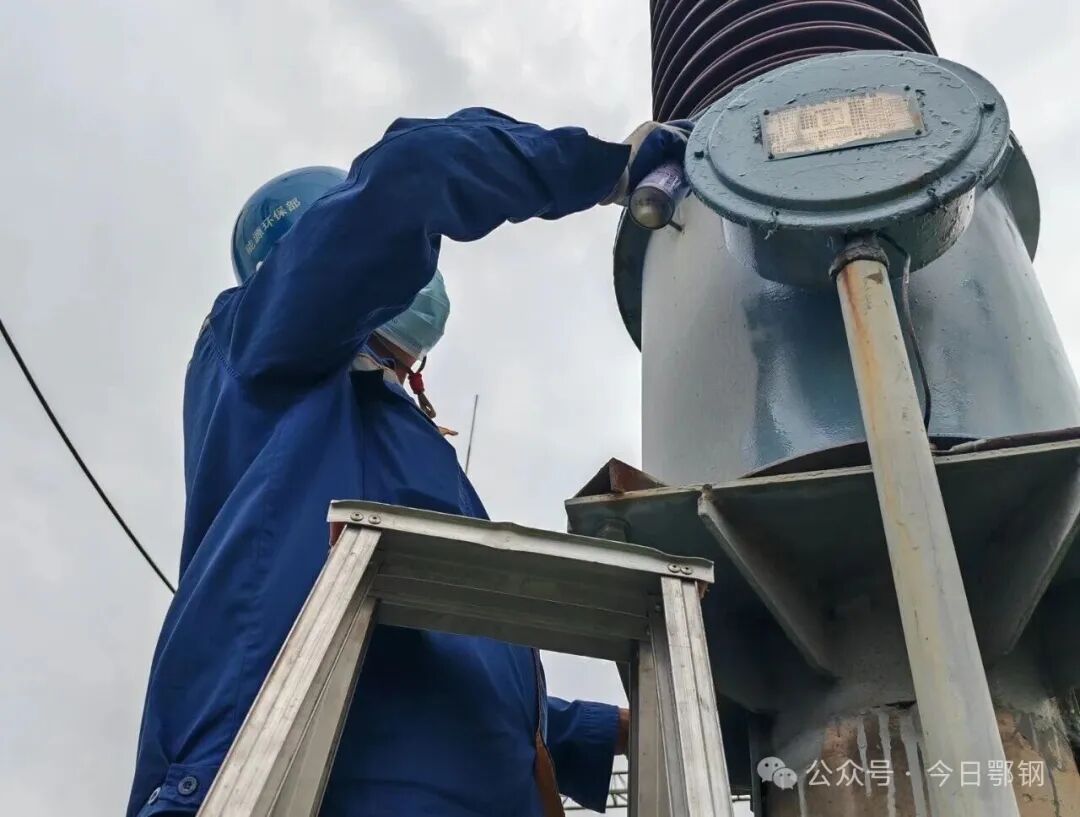

檢修班對母線連接部位開展“地毯式”排查,清潔、緊固接觸面,杜絕發熱隱患;試驗班人員嚴格執行絕緣測試、介損試驗等預防性試驗,全面“體檢”高壓設備。
同時,團隊還開展“美容式”維護,沖洗絕緣子、除銹防腐設備基礎外殼、規范粘貼相序標識,既消除設備缺陷,又提升設備可視化管理水平。
高效協同,9小時圓滿完成檢修。
檢修作業中,供電車間各班組無縫銜接、高效協同,嚴格落實“任務清單化、流程標準化、責任到人化”的管理要求。
當日18時,隨著最后一項檢查工作結束,共處理設備隱患9處,220kV二段母線檢修任務圓滿完成。(魯升、萬方)
